氣浮設備作為污水預處理的關鍵設備,通過溶氣系統產生微氣泡吸附污染物實現固液分離,其安裝調試質量直接影響處理效率。以下是詳細的選型設計與操作規范:

一、氣浮設備安裝基礎要求

1. 設備基礎驗收標

基礎平面平整度誤差需≤5mm,混凝土強度等級不低于 C25,承載力需滿足設備總重量(含介質)的 1.2 倍以上。架空安裝時,支架撓度應≤L/200(L 為支架跨度)。

2. 場地環境要求

安裝場地需預留設備檢修空間(四周≥1.5m),遠離強磁場干擾,環境溫度保持在 5-40℃,相對濕度≤85%(無冷凝)。

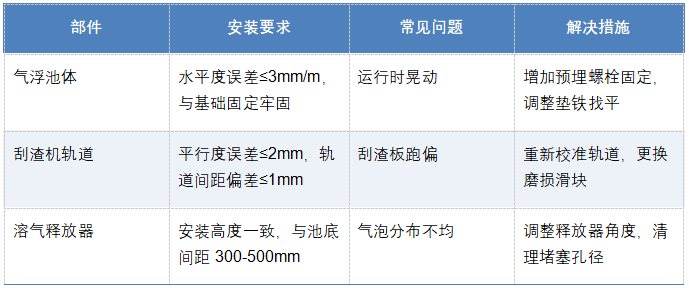

二、核心部件安裝規范

主機安裝

2. 管路系統安裝

? 溶氣水管路采用 UPVC 或不銹鋼材質,管道坡度≥2‰,避免存氣死角;

? 閥門選用球閥或蝶閥,安裝位置便于操作,溶氣罐出口需安裝止回閥防止回水;

? 管道連接密封采用橡膠密封圈,接口壓力測試≥0.6MPa 無滲漏。

三、電氣系統安裝要點

1. 電控柜需單獨接地(接地電阻≤4Ω),電源線截面積按設備額定電流的 1.5 倍選擇;

2. 各電機需安裝過載保護裝置,溶氣泵與空壓機需實現聯動控制;

3. 液位傳感器安裝在氣浮池中部,距離池壁≥300mm,避免水流干擾檢測精度。

四、調試前準備工作

1. 設備檢查

清理池內雜物,檢查刮渣機鏈條松緊度(下垂量≤5%),溶氣罐安全閥起跳壓力設定為 0.6MPa;

2. 介質準備

準備清水或處理后廢水作為調試用水,需提前檢測水中 SS≤100mg/L,避免堵塞釋放器。

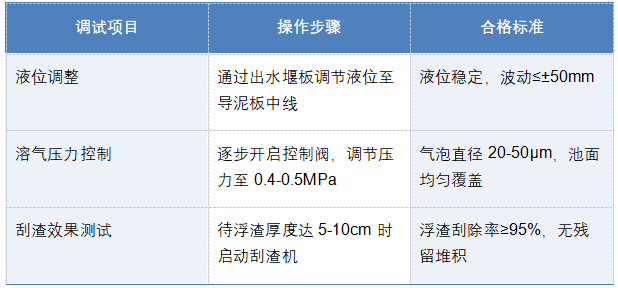

五、試運行調試流程

1. 空載調試

? 點動各電機檢查轉向,刮渣機運行速度調整為 1-2m/min,確保換向靈活無卡頓;

? 溶氣系統空載運行 30min,檢查壓力表波動≤0.02MPa,無異常噪音。

2. 負載調試

3. 參數優化

? 根據廢水性質調整回流比(一般 10-30%),COD 去除率低時可提高至 40%;

? 當浮渣含水率過高(>98%),可降低溶氣壓力 0.05MPa 或延長停留時間。

六、常見故障處理

七、驗收標準與維護周期

1. 驗收指標

設備連續運行 72 小時,處理水量達標(設計流量的 ±5%),出水 SS 去除率≥80%;

2. 維護計劃

? 每日:檢查溶氣壓力、液位及刮渣效果;

? 每周:清理釋放器,檢查鏈條潤滑;

? 每月:校驗壓力表、安全閥,更換濾油器濾芯。

總結:氣浮設備安裝需嚴格控制基礎平整度和管路密封性,調試核心在于優化溶氣壓力與液位參數。通過規范的試運行和定期維護,可確保設備長期穩定運行,滿足污水處理工藝要求。
